11月20日現場進度

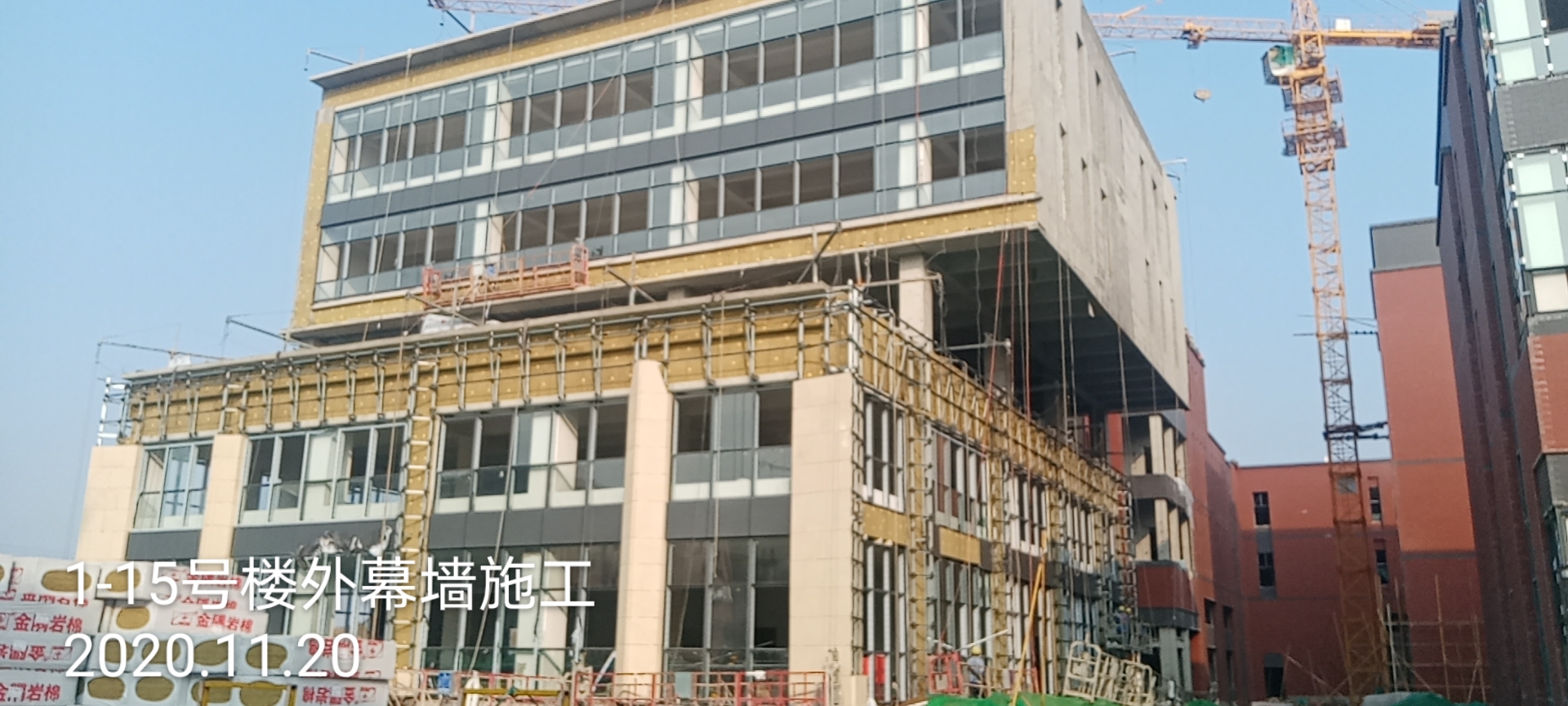

1號地塊:2#樓膩子修補;3#樓膩子修補;4#樓外墻貼磚施工;6#樓外墻貼磚;7#樓外墻貼磚;8#樓窗扇安裝;9#樓窗扇安裝;10#樓外墻磚修補;11#樓外架拆除;12#樓精裝修地磚粘貼;13#樓窗扇安裝;14#樓窗扇安裝完成;15#樓3-4層幕墻玻璃安裝;16#樓污水處理站施工。
2號地塊:1#樓清理準備竣工驗收;2#樓竣工驗收初驗完成;3#樓外裝真石漆施工;精裝戶內地磚、墻磚、膩子施工;4#樓細部整修;5#樓東側樓梯踏步抹灰施工;6#樓清理準備竣工驗收;7#樓膩子修補施工;8#樓清理準備竣工驗收;9#樓竣工驗收初驗完成;10#樓東側樓梯間膩子施工;11#樓竣工驗收完成;12#樓竣工驗收初驗完成;13#樓(配電室)竣工驗收初驗完成。。

3號地塊:1#樓外墻真石漆底漆施工;2#樓內墻膩子找補;3#樓內墻膩子找補;4#樓幕墻石材、玻璃安裝;5#樓東側樓梯間樓梯踏步抹灰;6#樓內墻膩子修補;7#樓電梯安裝,內墻膩子修補;8#樓內墻膩子找補;9#樓竣工驗收初驗完成;10#樓細部處理等待驗收;11#樓細部處理等待驗收;12#樓竣工驗收完成交付;13#樓竣工驗收初驗完成;14#樓竣工驗收初驗完成;15#、16#樓竣工驗收完成。
4號地塊:1#樓竣工驗收初驗完成;2#樓竣工驗收初驗完成;3#樓細部整修等待驗收;4#樓細部修整,等待驗收;5#樓細部修整完成,等待驗收;6#樓竣工驗收完成;7#樓竣工驗收完成; 8#樓(配電室)竣工驗收初驗完成。
5號地塊: 1#樓竣工驗收完成;2#樓竣工驗收初驗完成;3#樓細部修整等待驗收;4#樓竣工復驗完成; 5#樓竣工驗收初驗完成; 6#樓(配電室) 竣工驗收初驗完成。
10kv配電:正式送電完成。
一標段小市政:1號地排水污水井砌筑;
3號地塊:停車位鋪裝、西側工井砌筑施工,、東側道路三七灰土碎石墊層攤鋪施工完成。
二標段小市政:2號地塊核心區管網施工、東邊路床水穩施工;4號、5號地塊苗木種植。
大市政道路:大市政 南北主路南段清淤晾曬。
